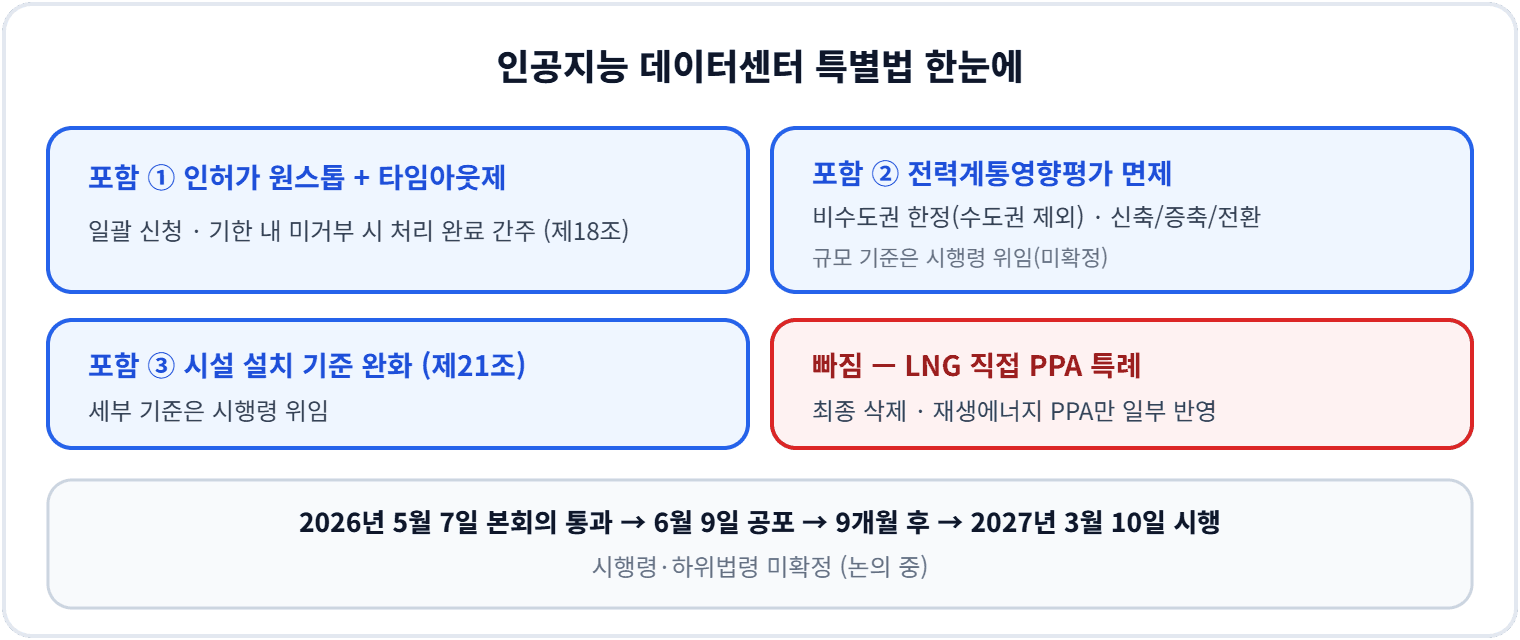

AI 데이터센터, 비수도권에 더 빨리 짓는다 — 인공지능 데이터센터 특별법이 바꾸는 것

🤖 AI Summary
AI 인프라 확충의 발목을 잡던 두 가지는 늘 인허가 지연과 전력이었습니다. 2026년 5월 7일 국회 본회의를 통과한 「인공지능 데이터센터 산업 진흥에 관한 특별법」(AIDC 특별법)은 그중 인허가 문턱을 크게 낮춥니다. 여러 인허가를 한 번에 신청하는 원스톱 체계와 '타임아웃제'(기한 내 미거부 시 처리 완료 간주), 그리고 비수도권 AI 데이터센터의 전력계통영향평가 면제·시설 기준 완화가 핵심입니다. 다만 당초 논의되던 LNG 직접 전력구매계약(PPA) 특례는 최종 삭제돼 장기 전력 과제는 남았습니다. 2026년 6월 9일 공포돼 9개월 뒤인 2027년 3월 10일 시행되며, 세부는 아직 시행령에 달려 있습니다. 이 글은 무엇이 바뀌고 무엇이 남았는지를 1차 자료 기준으로 정리합니다.
블로그 목차
AI 인프라의 발목, 인허가와 전력이었다
AI가 커질수록 그걸 돌릴 데이터센터가 더 많이, 더 빨리 필요해집니다. 그런데 국내에서 데이터센터를 새로 짓는 일은 늘 두 가지에서 막혔습니다. 하나는 복잡하고 오래 걸리는 인허가, 다른 하나는 전력이죠. 특히 전력계통영향평가는 데이터센터 구축에서 가장 어려운 관문으로 지적돼 왔습니다.
실제로 비수도권에서도 NHN클라우드 양평 AI 데이터센터가 가동을 시작하는 등 수요는 뚜렷한데, 이를 더 빠르게 뒷받침할 제도가 필요했습니다. 2026년 5월 통과된 AIDC 특별법은 이 두 병목을 정조준합니다. 다만 모든 걸 한 번에 푼 것은 아니어서, "무엇이 풀렸고 무엇이 남았는지"를 정확히 구분해서 볼 필요가 있죠.
무엇이 통과됐나
정식 명칭은 「인공지능 데이터센터 산업 진흥에 관한 특별법」으로, 흔히 AI 데이터센터 특별법 또는 AIDC 특별법으로 불립니다. 관련 6개 법안을 병합한 제정안이며, 2026년 5월 7일 국회 본회의를 통과했습니다(5월 6일은 법제사법위원회 통과일이라 혼동하기 쉽습니다). 이후 2026년 6월 9일 공포(법률 제21759호)됐고, 부칙에 따라 공포 후 9개월이 지난 2027년 3월 10일부터 시행됩니다. 다만 전력용량 기준 등 상당 부분이 대통령령에 위임돼 있어 시행령 등 하위 법령은 아직 확정되지 않았습니다.
추진 배경은 분명합니다. 민간 AI 데이터센터 투자를 막던 행정·제도적 병목, 특히 인허가 지연을 해소하고, 전력 관련 규제를 완화해 데이터센터를 비수도권으로 분산 유인하려는 것입니다. 참고로 흔히 "국가전략시설로 지정"이라고 소개되기도 하지만, 이는 정책적 위상을 강조한 평가 표현입니다. 과기정통부는 이 법을 'AI 3강 도약을 위한 핵심 인프라' 정비로 설명했고, 본문에서는 법 조문으로 확인된 내용 위주로 정리합니다.
흔히 인허가·전력 규제 완화만 부각되지만, 이름 그대로 '진흥법'이기도 합니다. 자금 융자·투자·보조(제12조), 숙소·보육시설 등 부대시설 지원(제13조), 전문인력 양성(제14조), 국제협력(제15조) 같은 지원책이 함께 담겼습니다. 또 인허가 일괄처리는 과기정통부가 검토를 마친 뒤 국가인공지능전략위원회의 심의·의결을 거쳐 관계기관에 절차 개시를 요청하도록 했습니다(제18조 제6항).
핵심 ① 인허가 원스톱과 '타임아웃제' (제18조)
가장 체감되는 변화는 인허가 절차입니다. 제18조는 여러 부처·기관에 흩어진 인허가를 과학기술정보통신부장관에게 일괄 신청하는 원스톱 체계를 둡니다. 여기에 더해 이른바 '타임아웃제'가 들어갔습니다.
관계기관의 장이 처리기한 내에 인허가등의 거부를 통지하지 아니하는 경우에는, 기간이 끝난 날의 다음 날에 소관 업무와 관련된 인허가등의 처리가 완료된 것으로 본다. (제18조 제9항, 요지)
즉 정해진 기간 안에 결론이 나지 않으면 처리가 완료된 것으로 간주됩니다. 인허가가 행정 지연으로 무한정 늘어지는 상황을 제도적으로 막겠다는 취지입니다.
핵심 ② 전력계통영향평가 면제 — 단, 비수도권 한정 (제19조)
두 번째는 전력 규제 완화입니다. 제19조는 비수도권 AI 데이터센터를 신축·증축하거나 기존 데이터센터를 AI 데이터센터로 전환할 때, 「분산에너지 활성화 특별법」상 전력계통영향평가 대상에서 제외(면제)합니다. 또한 시설 설치 기준 완화는 별도로 제21조에 담겼습니다.
여기서 두 가지를 정확히 짚어야 합니다. 첫째, 정확한 용어는 '전력영향평가'가 아니라 '전력계통영향평가'입니다. 둘째, 면제는 비수도권에 한정되며 수도권은 대상이 아닙니다. 적용되는 규모 기준 등 세부는 시행령에 위임돼 아직 확정되지 않았으니, "모든 데이터센터가 전면 면제"로 받아들이면 안 됩니다.

빠진 것 — LNG 직접 PPA와 남은 전력 과제
이 법을 '전력 문제까지 해결한 법'으로 읽으면 곤란합니다. 당초 논의되던 법안에는 비수도권에 한해 LNG로 생산한 전기의 직접 전력구매계약(PPA) 특례가 담겨 있었지만, 입법 논의 과정(법제사법위원회 심사)에서 최종 삭제됐습니다. 재생에너지 기반 PPA 특례만 일부 반영됐죠.
결과적으로 인허가·평가 문턱은 낮아졌지만, 장기적인 전력 공급·송전 여건과 단가 문제는 과제로 남았습니다. "짓기 쉬워졌다"와 "전력을 안정적이고 경제적으로 확보했다"는 다른 이야기라는 점을, 사업 검토 시 분리해서 봐야 합니다.
규제는 비었다는 비판도 — 균형 있게 볼 점
이 법이 모두의 환영을 받은 것은 아닙니다. 환경·시민단체 연대체(AI시민행동)는 진흥을 명분으로 환경 규제를 완화해 기후 부담을 키운다며 입법 단계에서 반대 의견을 냈습니다. "진흥만 있고 규제가 사실상 없다"며 재생에너지 사용 의무화와 에너지 정보 공개가 빠진 점을 문제 삼는 목소리도 있었죠.
전력을 보는 시각도 갈립니다. 일부 에너지 전문가는 전력 총량이 부족한 게 아니라 수도권 송전 제약이 본질인데, 이를 빌미로 비수도권에 과도한 특혜를 주는 것은 부적절하다고 지적합니다. 또 인허가를 기한 내 자동 처리하는 타임아웃제가 소방·안전 인허가에까지 적용되면 충분한 검토 없이 승인이 남발될 수 있다는 우려, 그리고 주민 의견수렴이 의무가 아닌 임의규정에 그친다는 지적도 보완 과제로 남습니다.
기업·인프라 사업자는 무엇을 봐야 하나
비수도권 신·증설을 검토 중인 곳이라면, 인허가 원스톱·타임아웃제와 전력계통영향평가 면제가 사업 일정과 비용에 미치는 영향을 미리 가늠해볼 만합니다. 다만 다음 두 가지는 전제해야 합니다.
세부는 시행령에 달려 있다— 면제 규모 기준·구체 절차가 시행령에 위임돼 있어, 확정 전에는 '예정' 기준으로 보수적으로 계획하는 편이 안전합니다.전력은 별도 과제— 인허가가 빨라져도 안정적·경제적 전력 확보는 입지·계약·송전 차원에서 별도로 설계해야 합니다.
요약하면, 이번 특별법은 "비수도권에 더 빨리 지을 수 있게" 만드는 변화이지, "전력까지 다 풀린" 변화는 아니죠. 공포·시행령 일정을 추적하면서 자사 계획을 단계적으로 점검하는 것이 현실적입니다.
이것만 기억하세요
「인공지능 데이터센터 산업 진흥에 관한 특별법」(AIDC 특별법)은 2026년 5월 7일 국회 본회의를 통과했고, 2026년 6월 9일 공포돼 9개월 뒤 2027년 3월 10일 시행됩니다(시행령은 아직 미확정). 핵심은 둘입니다. 인허가 원스톱·타임아웃제(기한 내 미거부 시 처리 완료 간주)와, 비수도권 AI 데이터센터의 전력계통영향평가 면제·시설 기준 완화입니다. 단 면제는 비수도권 한정(수도권 제외)이고 규모 기준은 시행령에 달려 있으며, 당초 논의된 LNG 직접 PPA 특례는 최종 삭제돼 장기 전력 과제는 남았습니다. "짓기 쉬워졌다"와 "전력을 확보했다"는 구분해서 봐야 합니다. 다만 환경 규제·재생에너지 의무 공백, 안전 인허가 자동 처리 우려 등 비판도 함께 제기돼, 시행령 단계의 보완이 숙제로 따라붙었습니다.
자주 묻는 질문 (FAQ)
Q. 이 특별법은 언제 통과됐고 정식 명칭은 무엇인가요?
정식 명칭은 「인공지능 데이터센터 산업 진흥에 관한 특별법」(AIDC 특별법)이고, 6개 법안을 병합한 제정안으로 2026년 5월 7일 국회 본회의를 통과했어요(5월 6일은 법사위). 2026년 6월 9일 공포(법률 제21759호)돼 9개월 뒤인 2027년 3월 10일 시행되며 시행령은 아직 미확정입니다.
Q. 핵심 내용은 무엇인가요?
인허가 간소화와 전력 규제 완화예요. 제18조는 인허가 원스톱 신청과 기한 내 미거부 시 처리 완료로 보는 타임아웃제를, 제19조는 비수도권 AI 데이터센터의 전력계통영향평가 면제를, 제21조는 시설 설치 기준 완화를 둡니다.
Q. 전력계통영향평가 면제는 모든 데이터센터에 적용되나요?
아닙니다. 비수도권 한정이고 수도권은 제외예요. 규모 기준 등 세부는 시행령에 위임돼 미확정입니다. '전면 면제'가 아니라 '비수도권+요건' 조건으로 봐야 하고, 정확한 용어도 '전력계통영향평가'입니다.
Q. 전력 문제는 다 해결된 건가요?
아니에요. 당초 논의되던 비수도권 LNG 직접 PPA 특례는 최종 삭제됐고 재생에너지 기반 PPA만 일부 반영됐어요. 인허가는 빨라졌지만 장기 전력 공급·송전·단가는 과제로 남았습니다.
Q. 이 법에 대한 비판은 없나요?
있어요. 환경·시민단체는 진흥에 견줘 환경·재생에너지 규제가 부족하다는 점을, 일부 에너지 전문가는 전력 송전 제약이 본질인데 비수도권 특혜로 흐른다는 점을 지적했습니다. 타임아웃제가 소방·안전 인허가에까지 적용될 때의 우려와, 주민 의견수렴이 임의규정에 그친 점도 보완 과제로 꼽힙니다.
